1、工程概況
東營某小區的5棟別墅,為地下一層、地上三層的雙拼別墅住宅,結構形式為框架剪力墻結構,基礎采用筏板基礎,基礎以第3層粉質粘土為持力層,地基承載力特征值為80kPa。2013年10月至2014年11月,現場在五座樓圍合的區域內進行了堆土,堆土高度約7.0m。由于堆土高度較高、荷載較大,相鄰的5座樓均發生了不同程度的傾斜,其中兩座樓主要向南側傾斜,另三座樓主要向北側傾斜,5座樓的傾斜值均超過了規范規定的允許值。
2、糾傾方案
(1)根據五座樓的傾斜情況、結構形式以及工程地質條件,對五座建筑沉降較小的一側采用室內堆載與室外掏土相結合的方法進行糾傾,樓整體傾斜滿足要求時,對掏土射水孔進行封閉注漿。
(2)施工順序:室內堆載→降水→開挖工作溝→掏土(多次循環)→糾偏(觀測)→掏土孔的注漿→工作溝回填及室內卸載。
(3)根據建筑的傾斜情況,在沉降較小的一側進行室內堆載,堆載材料可采用堆土或堆砂袋等重物,堆載高度約1.0m。
(4)在基礎墊層底面以下0.3m設置水平掏土孔,掏土孔水平間距為0.5~1.0米;掏土孔水平深度根據各樓的傾斜情況及荷載重心位置綜合確定。采用射水法加快掏土糾偏的速度,見圖17。掏土的遍數根據現場觀測情況確定。經過20天的糾傾施工,經測量,建筑物的傾斜滿足規范要求。

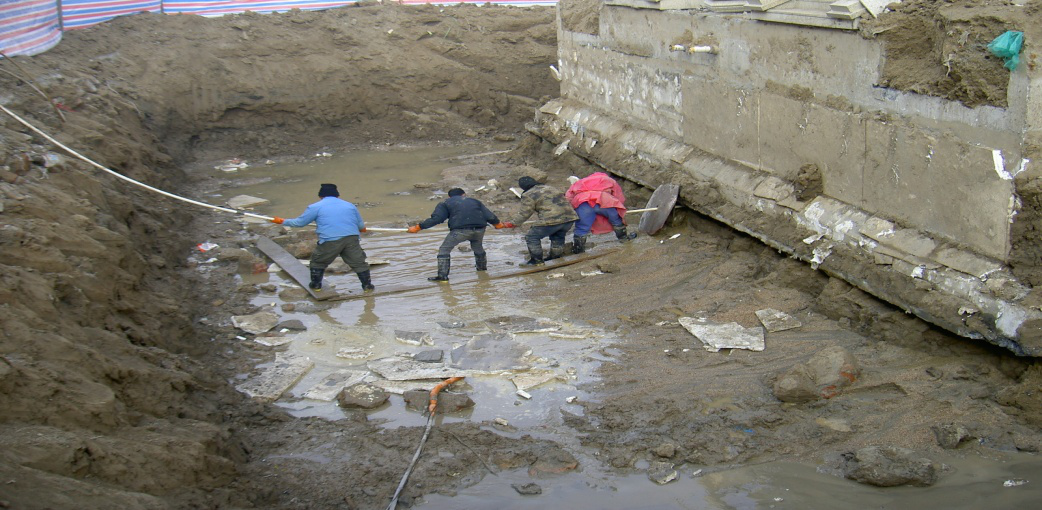

圖17 工程現場-射水糾偏
-
