1、工程概況
東營某辦公樓,為L形4~5層的辦公樓,東西長47.0m,南北寬14.4m,西邊L形拐角南北長28.5m,東西寬8.0m。東西向為5層,高度為18.4m,南北向為4層,高度為14.1m。該工程為磚混結構、筏板基礎,板厚450mm,基礎埋深為1.2m,室內外高差0.6m,基底持力層為粉土,地基承載力特征值為100kPa。該建筑于1996年6月竣工。在使用過程中發生不均勻沉降,整體向西北方向傾斜。2010年8月27日的測量表明,五層部分東北角向北傾斜100mm,向西傾斜85mm;東南角向北傾斜127mm,向西傾斜90mm;西北角向西傾斜96mm。拐角四層部分東南角向北傾斜105mm,向西傾斜45mm。經測算,該樓的傾斜率最大已達到0.007,已嚴重超過規范規定的砌體結構在高壓縮性地基上0.003的傾斜率要求。
2、傾斜原因及糾傾方案
分析表明,該建筑物發生不均勻沉降的地質原因主要是由于基底下第一層素填土厚度不均,同時存在較厚的淤泥質軟土。另外在結構上,該建筑北側結構重量略大于南側,北側東西兩端進深大于南側,五樓北側外挑0.6m。本工程采用以下糾傾方案:
(1)由于地基下淤泥質土較厚(12m左右),對建筑物進行糾偏前,對建筑物北側地基基礎采用微型樁進行減沉加固。

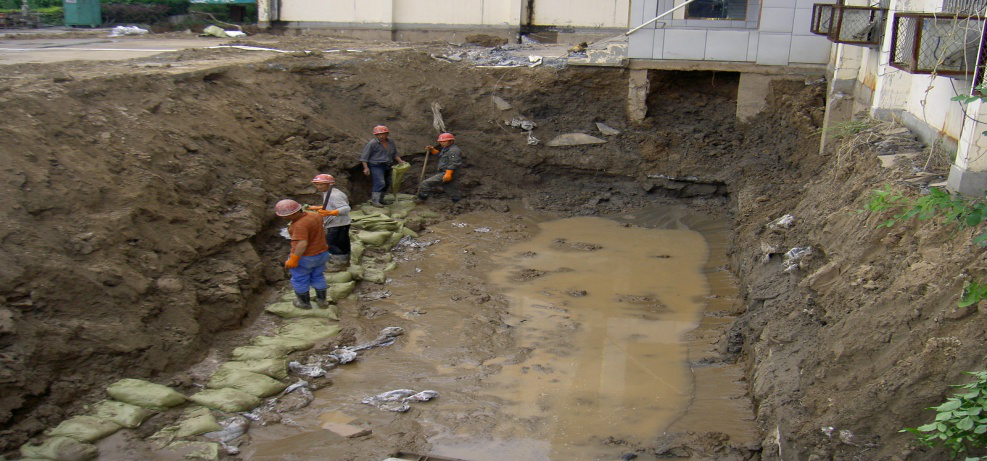

圖16 工程現場-開挖工作溝
(2)根據該工程的地質條件和傾斜情況,采用在該建筑南側水平掏土糾傾的方式進行糾傾。在筏板基礎底面以下0.3m采用機械鉆孔的方式施工水平掏土孔。掏土水平孔間距0.9m,東西向五層建筑物范圍內孔深11.0m。拐角處采用輻射狀水平掏土孔,角度間隔為7.5度。南北向四層建筑物范圍內掏土水平孔間距0.9m,掏土孔深度貫穿南北向建筑物寬度。根據東營的土質條件,輔助采用射水方法進行糾傾,加快糾傾速度,見圖16。
經過20天的糾傾施工,經測量,建筑物的傾斜滿足規范要求。
-
